[案例分析] 2015年《监理工程师案例》双代号时标网络图答案解析

[复制链接]
发表于 2015-5-27 21:43:15 |四川| 显示全部楼层 |阅读模式
考试完隔了好几天,可能还是有点误差,不过应该不是很大了,供参考和讨论哈,2015年5月27日重新编辑: 原始图全部重新画了一下,大部分应该是正确的吧,不保证。

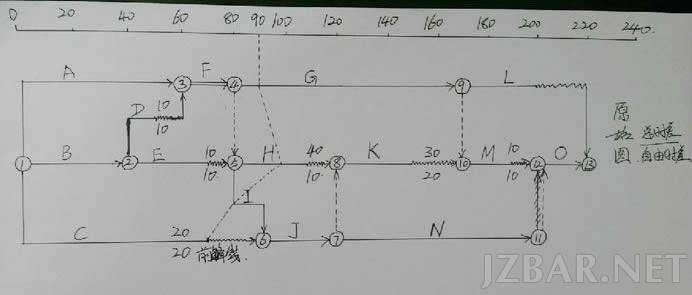

第1问:关键线路的问题: 1-3-4-5-6-7-11-12-13 也就是A-F-I-J-N-O 总工期220天
第2问:D延后10天,E延后时间的影响:D总时差为10天,延后10天对总工期没有影响,E总时差为10天,延后5天对总工期没有影响。
第3问:计算HKM工作的总时差和自由时差:如图 H总时差为40天,自由时差为10天,K总时差为30天,自由时差为20天,M总时差为10天,自由时差为10天。
第4问:90天前锋线查看工期,发现G进度正常,H超前10天,I工作未开始,C工作刚好完成,判断这几个工作对总工期的影响。答:G进度正常对总工期没有影响,H总时差为40天超前10天对总工期没有影响,I是关键工作,落后10天使得总工期延后10天。C工作总时差为20天,落后20天对总工期没有影响。
第5问:90天前锋线的情况下计算H、K、M的总时差和自由时差。 我觉得还是要按最开始修改后的图来计算:H总时差为60天,自由时差为30天,K总时差为30天,自由时差为10天,M总时差为20天,自由时差为20天。
好像没有其他问题了吧? 难道记漏了?大家想想。
发表于 2016-5-1 18:27:32 |天津| 显示全部楼层
谢谢楼主分享,对我而言很有帮助,希望大家一起努力,顺利通过考试!
回复

使用道具 举报

发表于 2016-11-11 13:25:17 |北京| 显示全部楼层

谢谢楼主分享,对我而言很有帮助,希望大家一起努力,顺利通过考试!
回复

使用道具 举报

发表于 2017-8-12 13:15:08 |美国| 显示全部楼层
楼主加油,我们都看好你哦,继续分享好贴吧。
回复

使用道具 举报

发表于 2018-3-16 10:21:31 |山东| 显示全部楼层
激动人心,无法言表,感谢分享!
回复

使用道具 举报

发表于 2020-3-18 22:51:48 |江苏| 显示全部楼层
对我而言很有帮助
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

相关侵权、举报、投诉及建议等,请发 E-mail:web@jzbar.net

Powered by Discuz! X5.0 © 2001-2026 Discuz! Team.|蜀ICP备13014264号-2

在本版发帖QQ客服返回顶部
