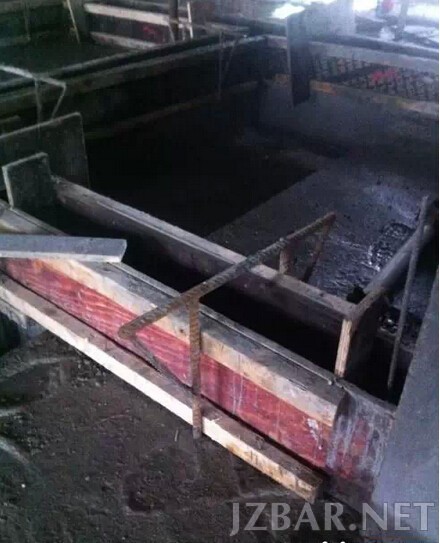

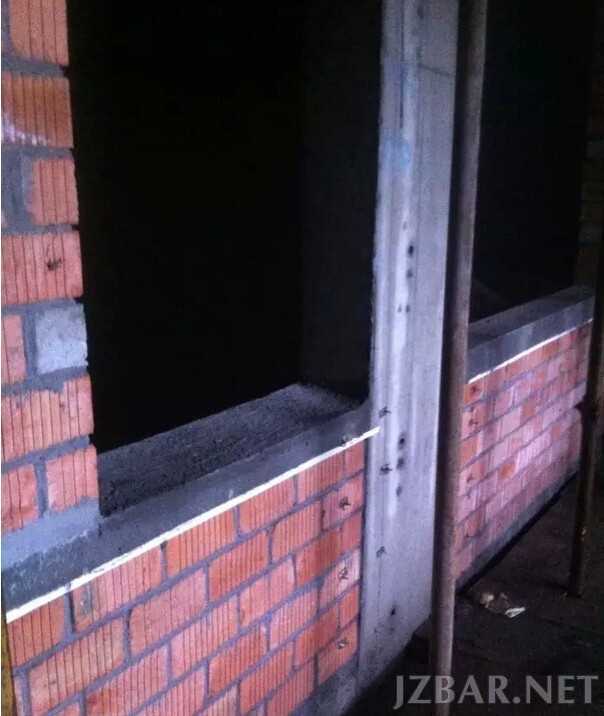

窗台梁工序普遍倒置(先砌墙后浇筑,留有缝隙)、且无排水坡度,渗漏隐患

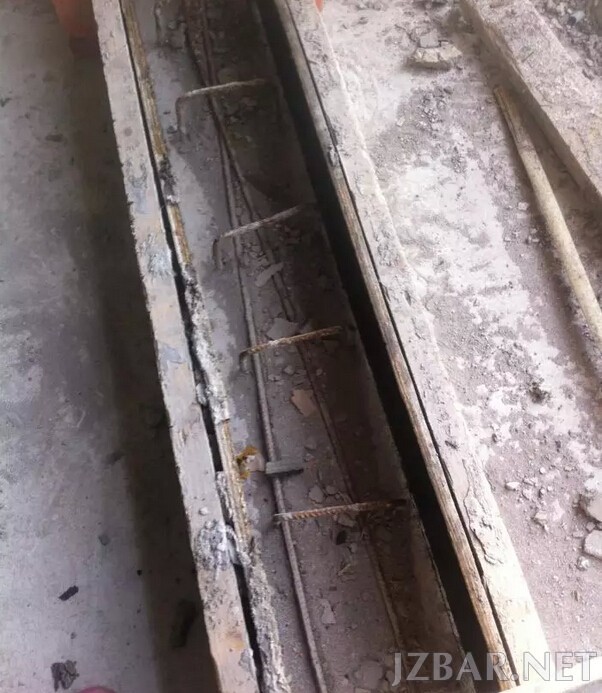

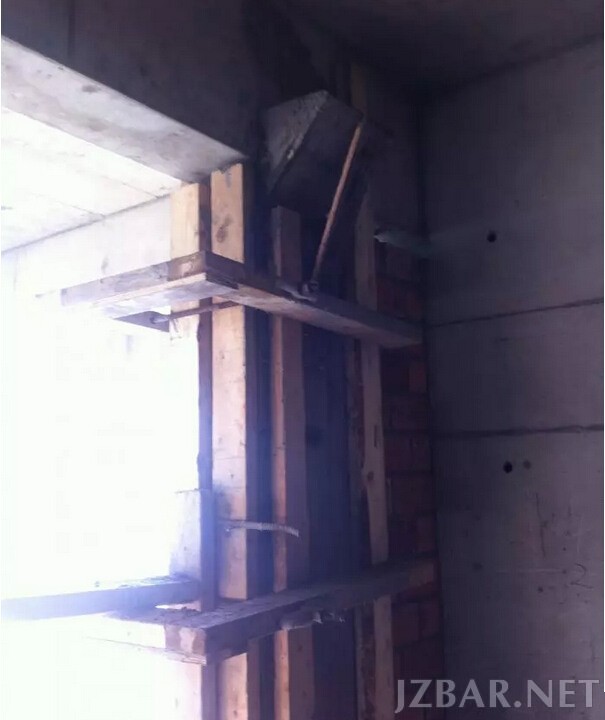

优秀做法:窗台梁、腰梁浇筑完毕达到强度要求后方可进行后续砌筑
优秀做法:构造柱立模时在柱顶与梁板交接处设喇叭口,一次性浇筑,保证柱顶混凝土浇筑密实,后期混凝土强度满足要求后剔除

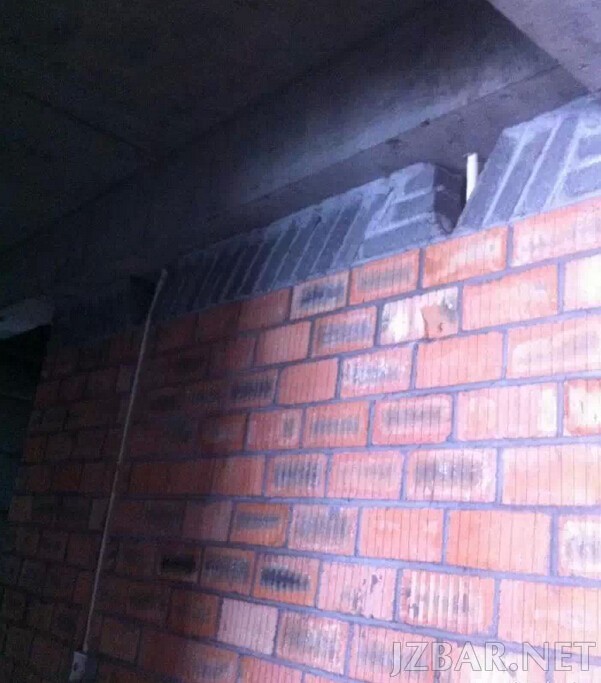

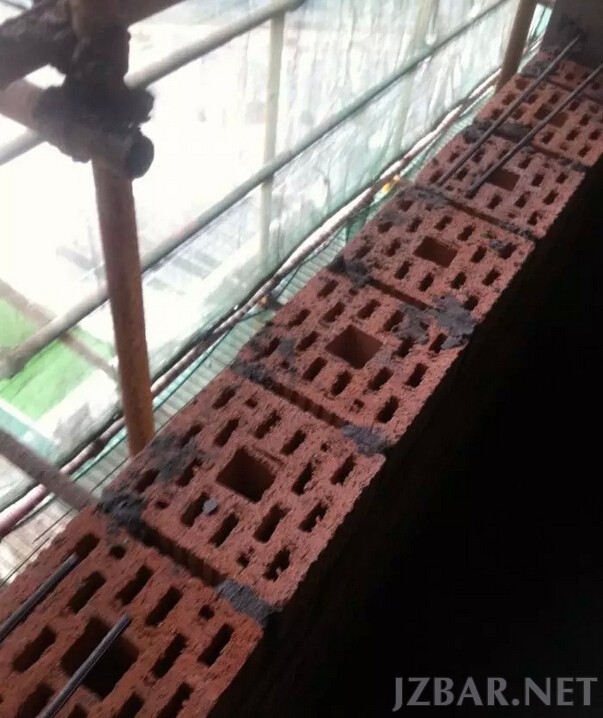

局部外墙未满刀灰,有渗漏隐患

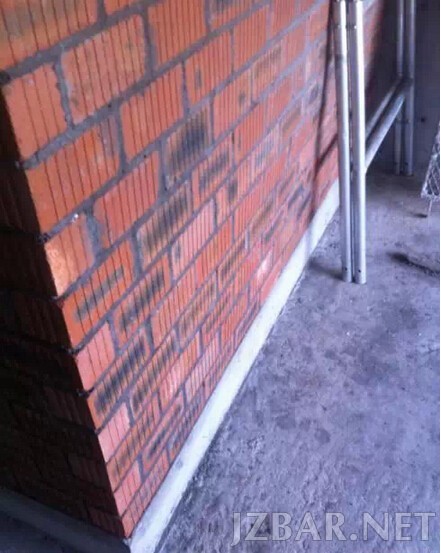

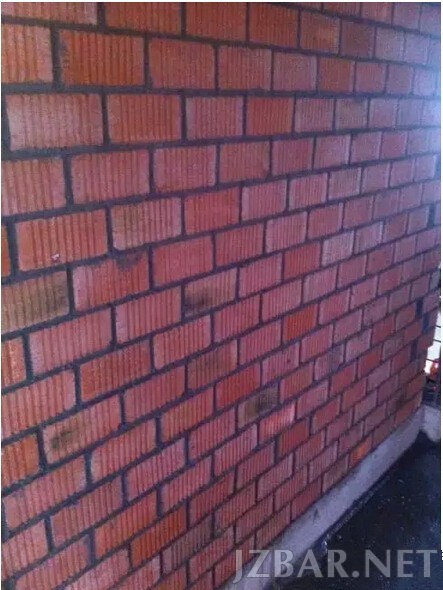

优秀做法:外墙必须满刀灰

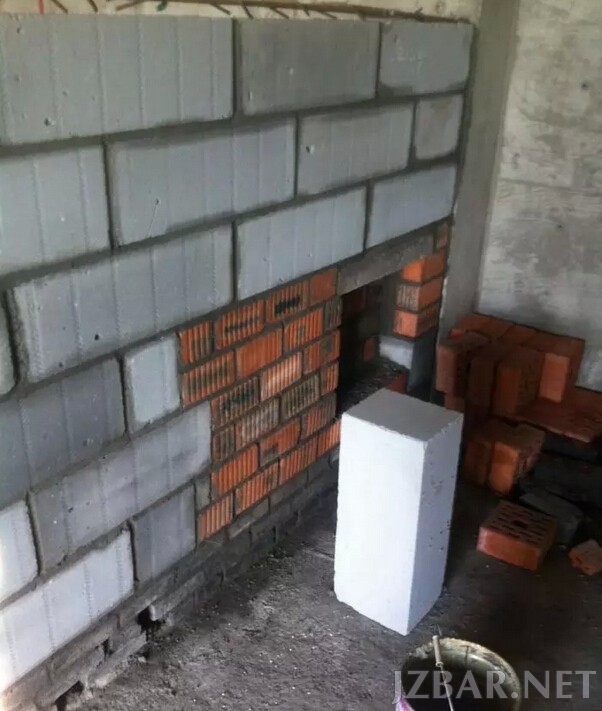

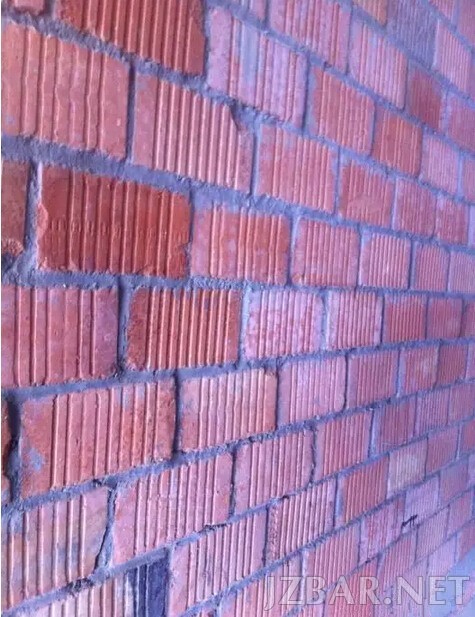

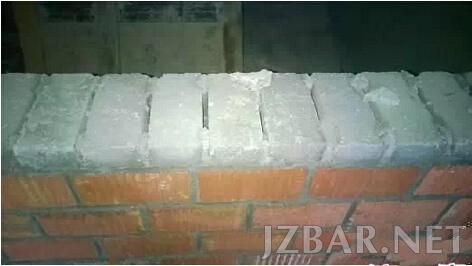

断砖上墙现象仍有不少
优秀做法:砌块上墙前应进行挑选,断砖需锯切后方可上墙

窗台梁处用水泥砖找模数,且未满刀灰,有渗漏隐患,砌筑前提前算好皮数划线,砌筑时挂皮数杆

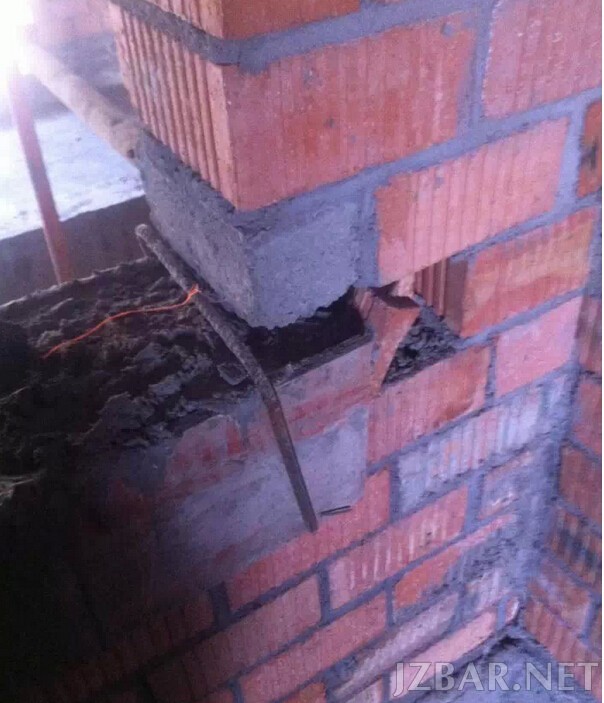

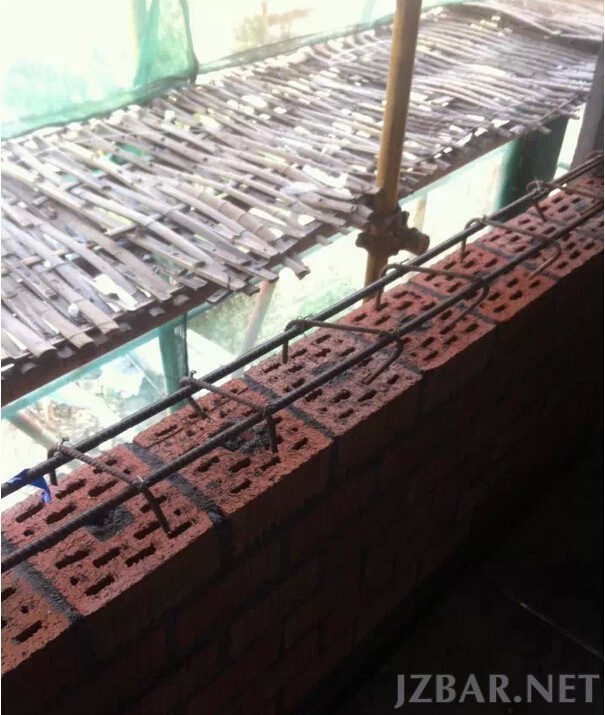

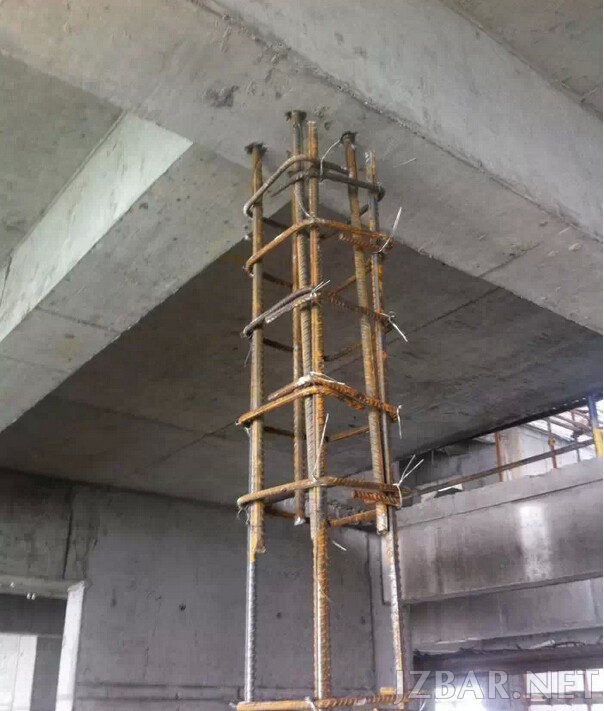

构造柱植筋不匹配,未与主筋有效绑扎且植筋外露长度必须满足搭接要求(马牙槎内砌筑砂浆随手清理干净)

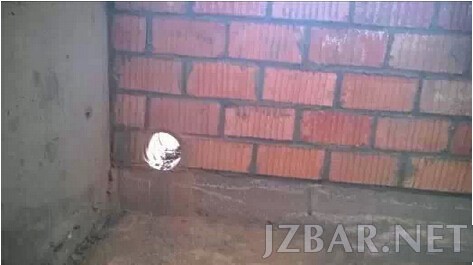

空调孔外高内低,后续渗漏隐患

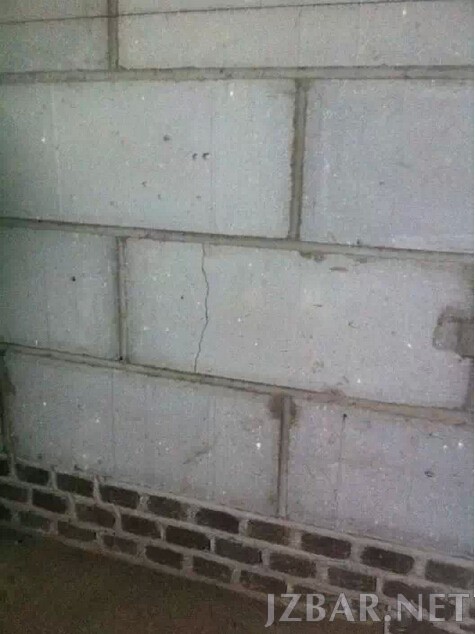

部分墙体平整度、垂直度不达标

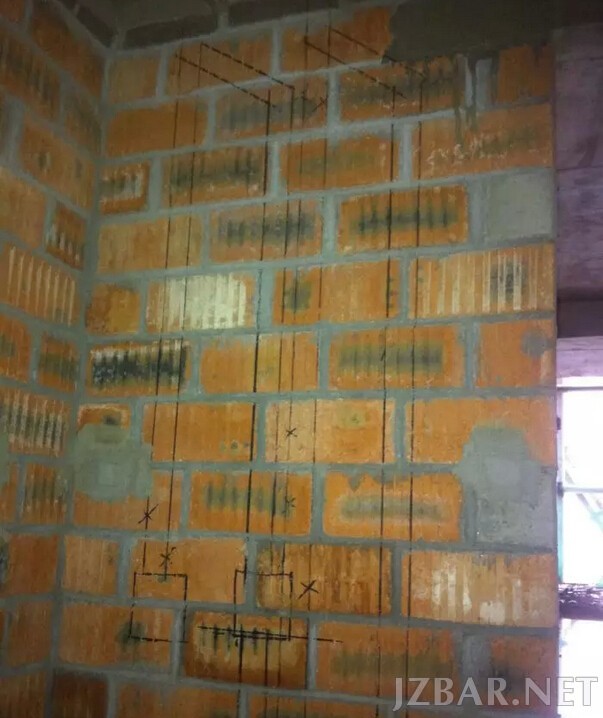

优秀做法:技术交底明确标注砌体垂直度,正手墙5,反手墙8;平整度正手墙10,反手墙15
部分分户墙未用页岩砖砌筑且混砌

优秀做法:分户墙必须严格按照交底用页岩砖砌筑,且不容许混砌
止水坎浇筑前垃圾清理不到位,有渗漏隐患
优秀做法:厨卫以及外墙止水坎支模前基层必须清理、凿毛、湿润,且及时报验质检验收合格后方可浇筑

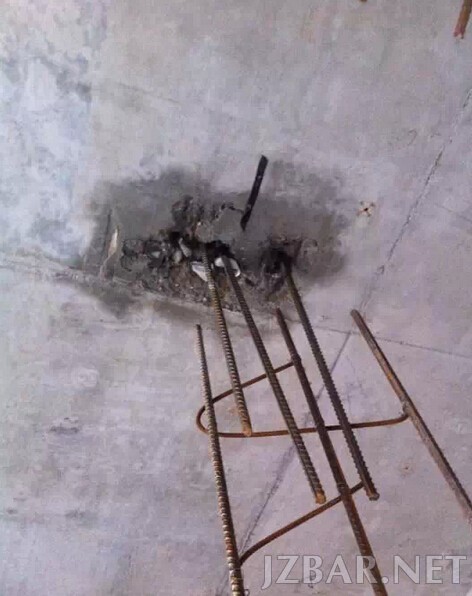

植筋深度控制不严,已造成顶板渗漏
优秀做法:强化植筋现场交底,植筋深度、位置、严格按照交底执行

二次结构模板脱模剂随意洒落楼面,为后期做地坪留有地面空鼓隐患
优秀做法:脱模剂用量控制好,不可污染楼面、钢筋等,保证工完场清,落地灰清理回收利用
塞砖不密实,责任心差
优秀做法: 塞砖严格按照本工程交底间隔15天,必须密实,遇安装管线留置后期封堵

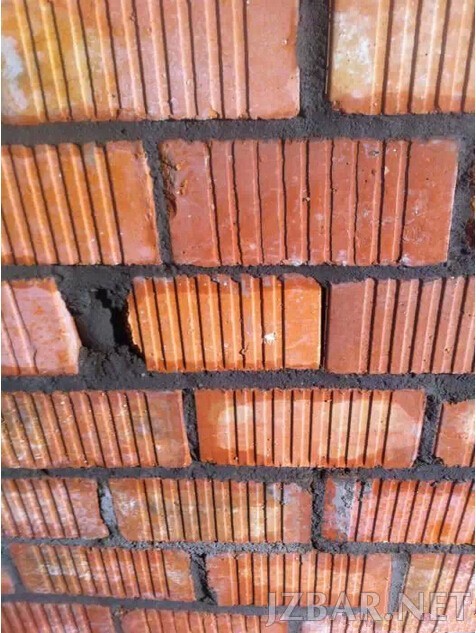

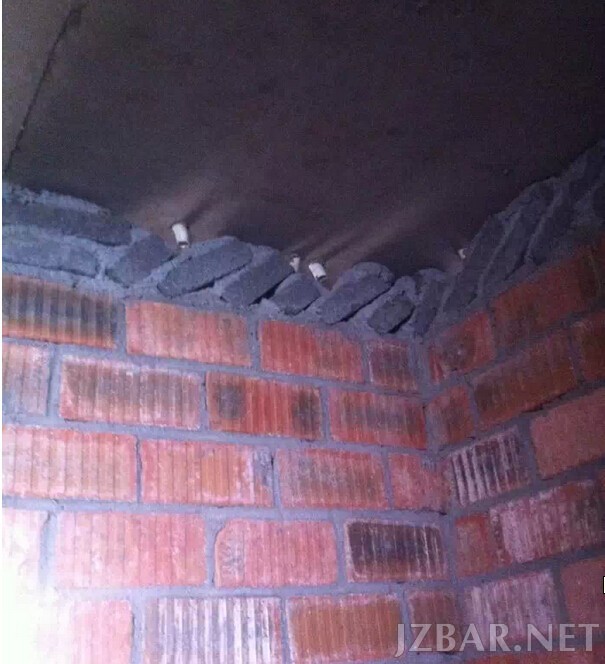

灰缝控制不严,观感差
优秀做法:砖砌体灰缝控制8-12mm,加气块15mm

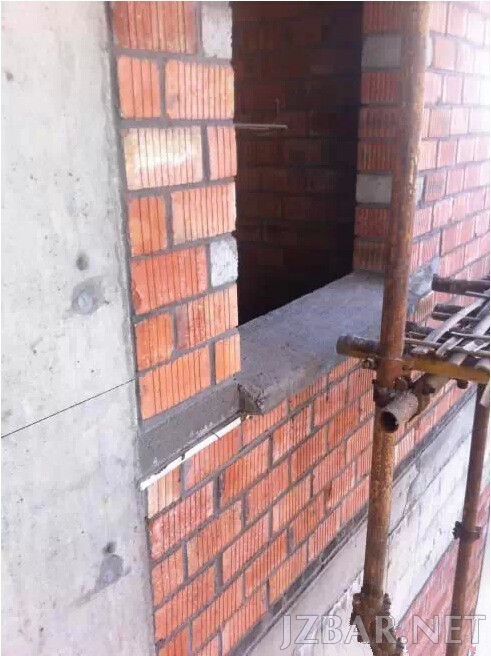

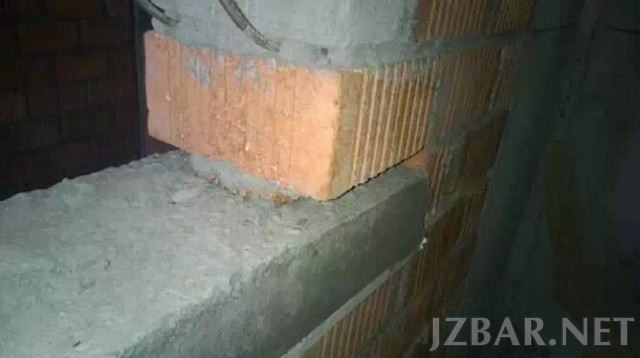

窗台梁模板长度不够且混凝土收面不平(窗台梁一定要找出结构坡度)
优秀做法:加强现场督察,责任到人
墙体开槽前未弹线,导致边角不顺直,观感差
优秀做法:开槽前必须先弹线,且开槽深度严格按交底执行

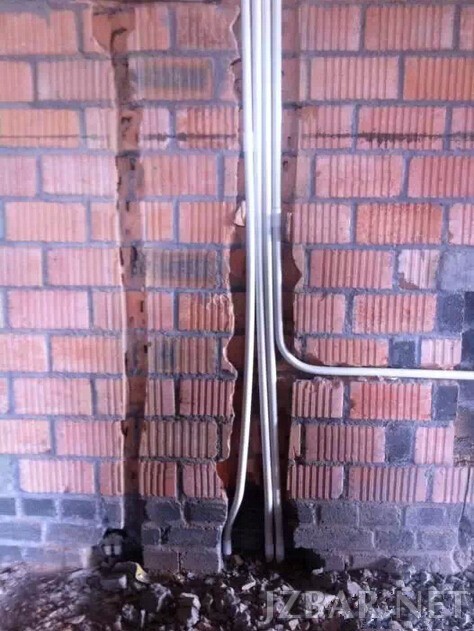

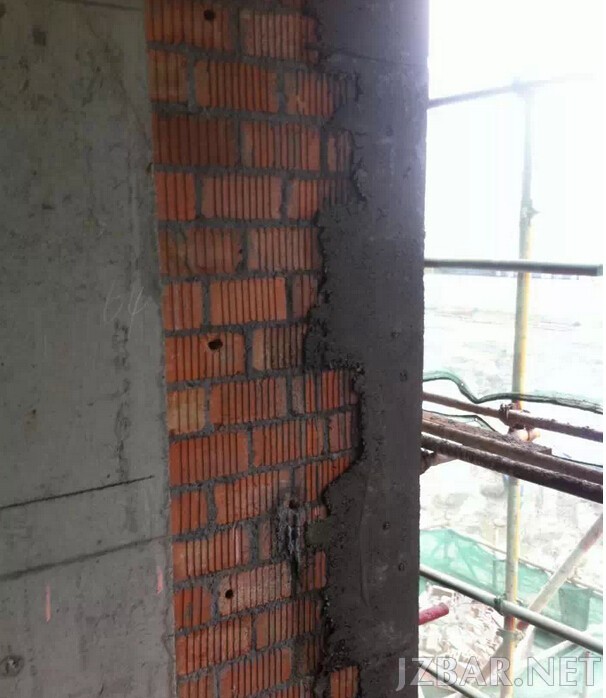

马牙槎浇筑观感差,漏浆严重污染墙面
优秀做法:构造柱封模前海绵条必须张贴到位,否则漏浆严重影响观感
发表于 2015-5-18 08:25:57 |广东| 显示全部楼层
很仔细的
回复

使用道具 举报

发表于 2015-5-21 06:53:12 |河南| 显示全部楼层
我非常支持楼主的帖子……
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

相关侵权、举报、投诉及建议等,请发 E-mail:web@jzbar.net

Powered by Discuz! X5.0 © 2001-2026 Discuz! Team.|蜀ICP备13014264号-2

在本版发帖QQ客服返回顶部
