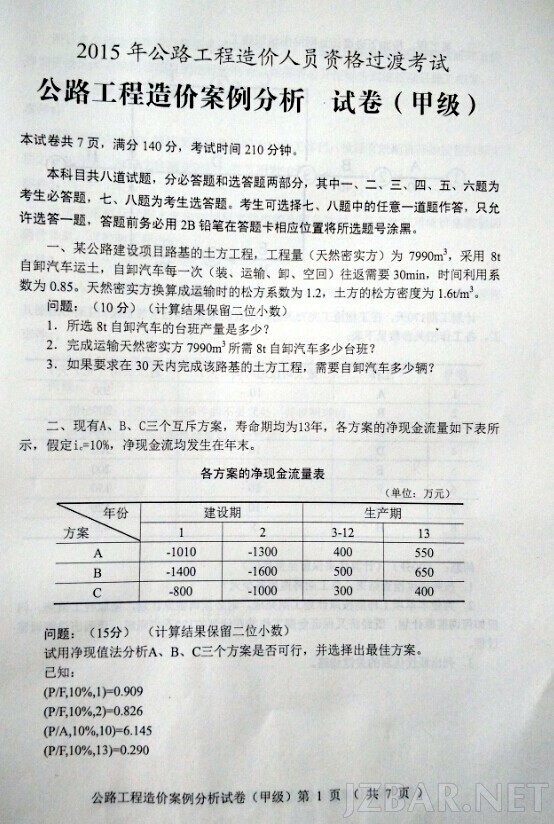

2015 年甲级造价师案例分析参考答案:1——5 题参考答案(没有定额在身边只做了 1~5 题,有不对的地方请大家指正)

第一题
1、每小时循环次数:60/30=2 满负荷每小时工作量:2*8=16t 考虑时间利用率后每小时工作量:16*0.85/1.6=8.5m3 产量定额为:8*8.5=68m3/台班
2、所需台班为:7990*1.2/68=141 台班
3、所需要的车辆为:141/30=4.7 辆
按配备 5 辆车考虑。
第二题
A 方案净现值:NVP(A)=-1010(P/F,10%,1)-1300(P/F,10%, 2)+400(P/A,10%,10)(P/F,10%,2)+550(P/F,10%,14)=197.92 B 方案净现值:NVP(B)=-1400(P/F,10%,1)-1600(P/F,10%, 2)+500(P/A,10%,10)(P/F,10%,2)+650(P/F,10%,14)=132.19
C 方案净现值:NVP(C)=-800(P/F,10%,1)-1000(P/F,10%,2)+300
(P/A,10%,10)(P/F,10%,2)+400(P/F,10%,14)=11.8 NVP(A)>NVP(B)>NVP(C),
A、B、C 方案可行,A 方案最优。

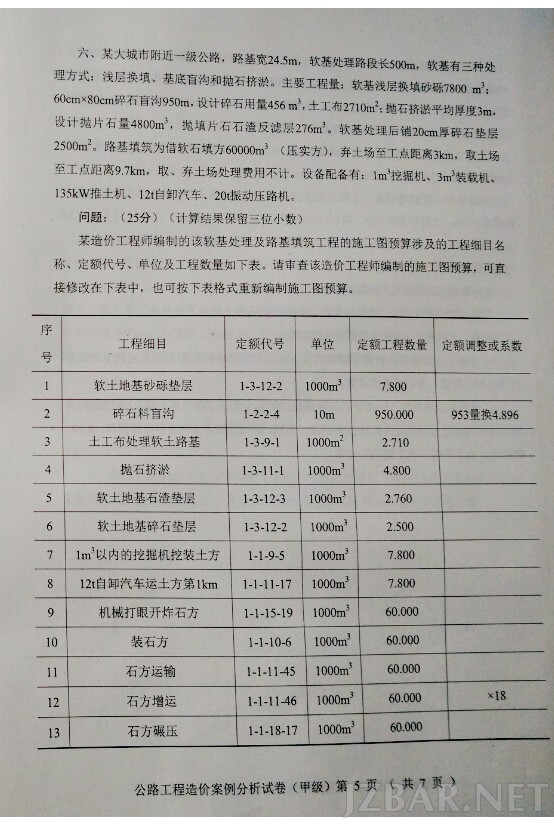

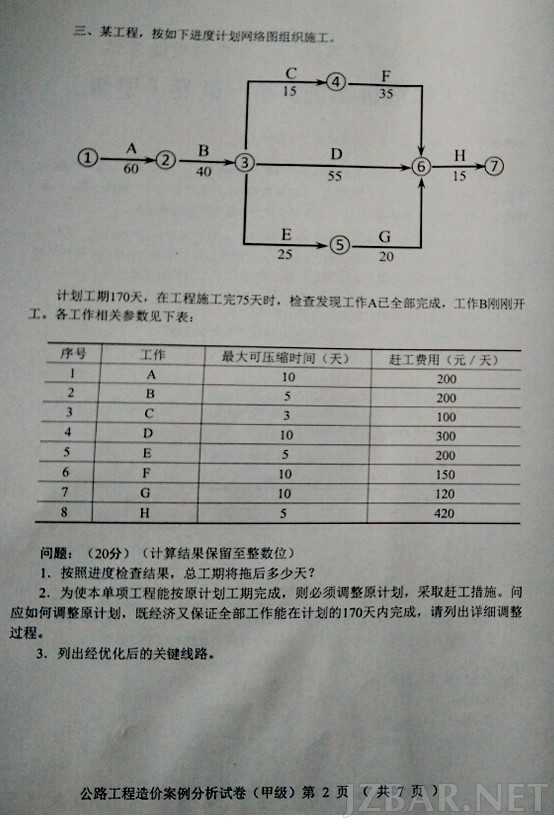

第三题
1、总工期拖后 15 天。
2、调整方案:
先压缩关键线路上的工作:由于调整费用 B<D<H,压缩 B 工作5 天,压缩费用为 5*200=1000 元。
由于 D 比工作 C 和 F 的工期仅多 5 天,压缩 D 工作 5 天,压缩 费用为 5*300=1500 元
此时关键线路有两条,C、F、D 均为关键工作,调整费用 C+D<H, F+D>H,所以 C 与 D 工作压缩 3 天,H 工作压缩 2 天,压缩费用为(100+300)*3+420*2=2040 元。
压缩工期总费用为:1000+1500+2040=4540 元
3、关键线路为:①②③④⑥⑦,①②③⑥⑦。

第四题
1、事件 1:投标有效期自开始发售招标文件之日起计,不妥 应为:投标有效期自招标文件发售结束之日起,因为投标文件明
确规定投标有效期为 30 天。
事件 2:业主要求招标代理人在编制招标文件中的合同条款时不 得针对市场价格波动的条款,不妥
应为:招标人应根据工程的复杂程度、设计深度、工程环境条件 等特点一分部分项工程费的 10%~15%为参考,编制暂列金,作为市 场价格波动调价的需要。
事件 3:招标人组织最具有竞争力的某个潜在投标人勘察项目现 场,并口头解答了该潜在投标人提出的疑问。不妥
应为:招标人根据招标项目的情况,可以组织投标人踏勘项目现 场,向其介绍工程场地的有关情况。招标人不得单独或分别组织任何 一个投标人进行现场踏勘。对于投标人提出的疑问,在投标预备会中进行统一解答,并以书面的形式同时送达所有购买招标文件的投标 人,招标人对投标文件的澄清和说明作为招标文件的组成部分。
2、评标委员会发现投标人的报价明显低于其他投标报价或者在设有 标底时明显低于标底,使得其投标报价可能低于其个别成本的,应当 要求该投标人作出书面说明,并提供相关证明材料。投标人不能合理 说明或不能提供相关证明材料的,评标委员会认定该投标人以低于成 本报价竞标,其投标应作废标处理。
若投标报价有算术错误的,评标委员会应遵循相应的原则对投标 报价进行修正,修正的报价经投标人书面确认后具有约束力,可以参 与评标,投标人不接受修正报价的,其投标按废标处理。

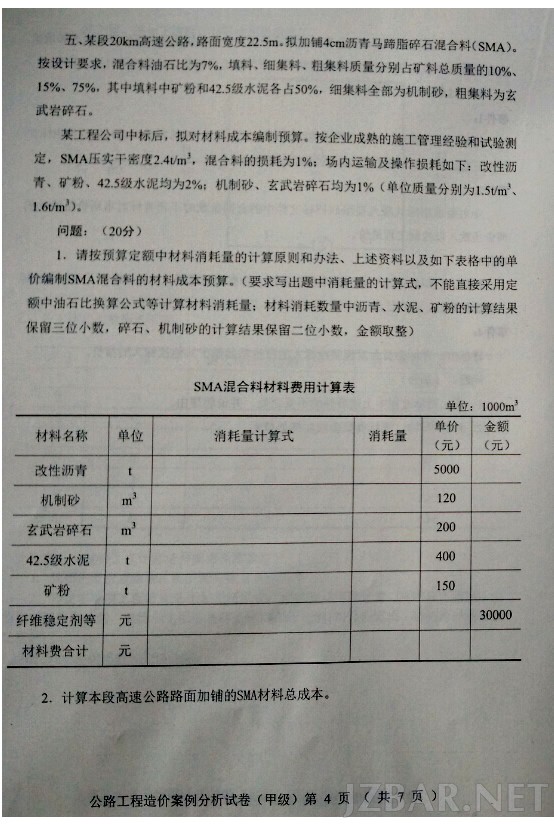

第五题

1、材料费用计算:
改性沥青:1000*2.4*7/107=157.009t
机制砂:1000*2.4*100/107*15%÷1.5=224.30m3
玄武岩碎石:1000*2.4*100/107*75%÷1.6=1051.40m3
42.5 级水泥:1000*2.4*100/107*10%*50%=112.15t
矿粉:1000*2.4*100/107*10%*50%=112.15t
材料的成本预算(每 1000m3):
(157.009*5000+112.15*400+112.15*150)*(1+2%)+(224.30*120+1051.40*200)*(1+1%)+30000=1133230.01 元

2、总成本
20000*22.5*0.04*(1+1%)÷1000*1133230.01=20602121.58 元
回复

使用道具 举报

发表于 2015-11-4 15:23:35 |河北| 显示全部楼层
本帖最后由 国际服务器 于 2015-11-4 15:28 编辑

真是难得给力的帖子啊,谢谢楼主!!:handshake
LZ有预算定额的电子版提供给你的话,能更新下后面三道题的参考答案呗!

可惜附件太大,无法上传。
