32、【背景资料】某施工单位中标一框架结构办公楼项目,采用工程量清单计价,钢材为甲方供应,暂估单价为3500元/t。项目部制定了某分部工程进度计划,并获得工程师的批准。包括土方开挖、基础施工、回填三个分项工程。其中土方回填工程工程量500m3,采用人工回填施工,项目部计划安排10名工人,每天1个班组施工,其产量定额为10 m3/工日。土方开挖流水节拍=10d,基础施工流水节拍=20d。
施工期间发生以下费用,施工单位及时提交索赔报告:
(1)甲供钢材保管看管费用10.00万元,检测试验费5.00万元;
(2)由于新冠疫情防控要求,现场发生防控疫情物资费用10.00万元,工人及管理人员核酸检测费用2.00万元,工人降效增加5.0万元,停工期间机械租赁费10.00万元。
【问题】
1.计算土方回填工程施工的劳动力投入总工时及流水节拍。
2.假设土方开挖完成后应进行验槽工作,时间为5d,按照3个施工段组织流水施工,计算其工期并绘制横道图。

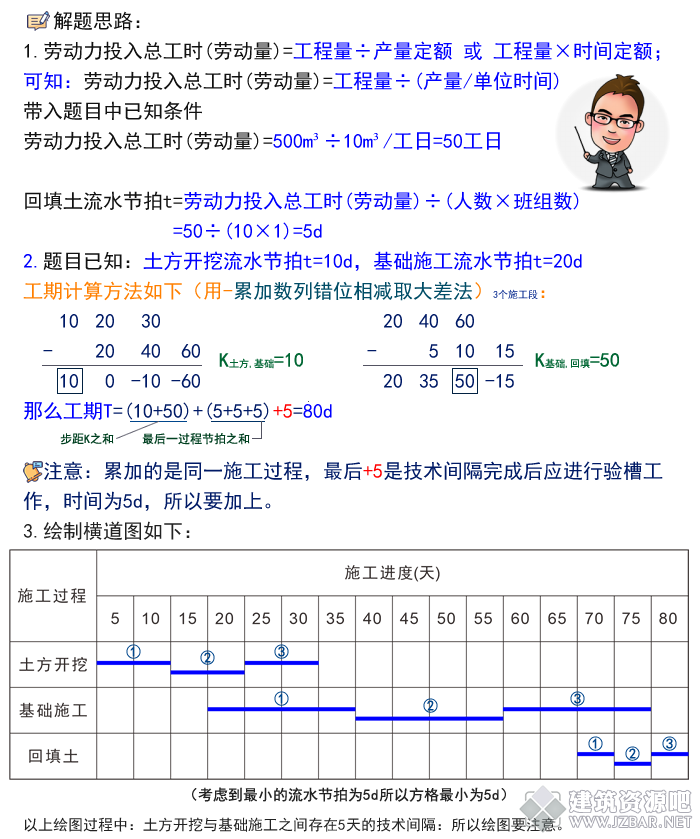

答案:见下图所示
3.分析上述费用索赔是否成立,说明理由。
答案:上述费用索赔是否成立如下:
问题(1)索赔甲供钢材保管看管费用10.00万元,检测试验费5.00万元,合计:10.00+5.00=15.00万元成立。
理由:甲供材料保管费用、检验试验费应由建设单位承担。
问题(2)
①由于新冠疫情防控要求,现场发生防控疫情物资费用10.00万元,工人及管理人员核酸检测费用2.00万元,工人降效增加5.00万元。
合计:10.00+2.00+5.00=17.00万元成立。
理由:新冠疫情属于不可抗力事件,费用均可计入建安造价并予以结算。
②停工期间机械租赁费10.00万元,不成立。
理由:机械停工损失由施工单位自行承担。
4.写出索赔证据的基本要求。
答案:索赔证据基本要求是:及时性、全面性、真实性、法律证明效力。
随机知识点:[]
发表于 2022-12-10 11:25:47 |山西| 显示全部楼层
看到好帖子激动人心,我无法言表!
随机知识点:[]
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

相关侵权、举报、投诉及建议等,请发 E-mail:web@jzbar.net

Powered by Discuz! X5.0 © 2001-2026 Discuz! Team.|蜀ICP备13014264号-2

在本版发帖QQ客服返回顶部
