查看: 9536|回复: 0

[二建实务] 2013年水利水电实务直播贴更新完毕

[复制链接]
发表于 2013-6-2 09:12:27 |四川| 显示全部楼层 |阅读模式
水利水电2.jpg 水利水电3.jpg

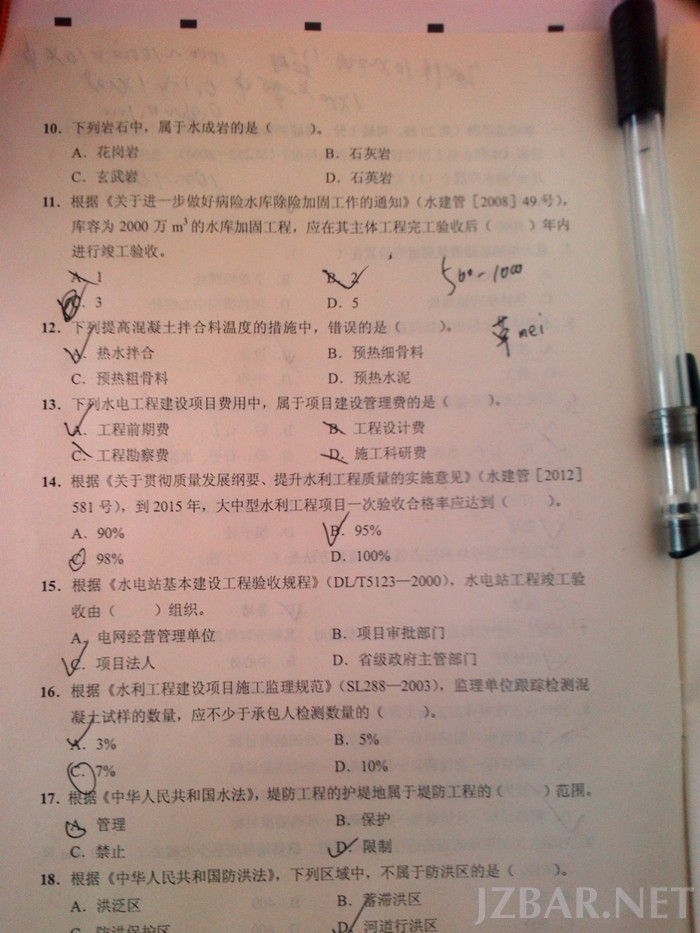

水利选择题
1-5*ABBC           6-10BCACB
11-15CDADC          16-20DBDBA
多选1:AC2:ABD3:BD4:D5:B6:AB7:ABC8:ABCE9:B10:AB
第一大题)1.计划工期48.关键线路1-2-4-8-9-10

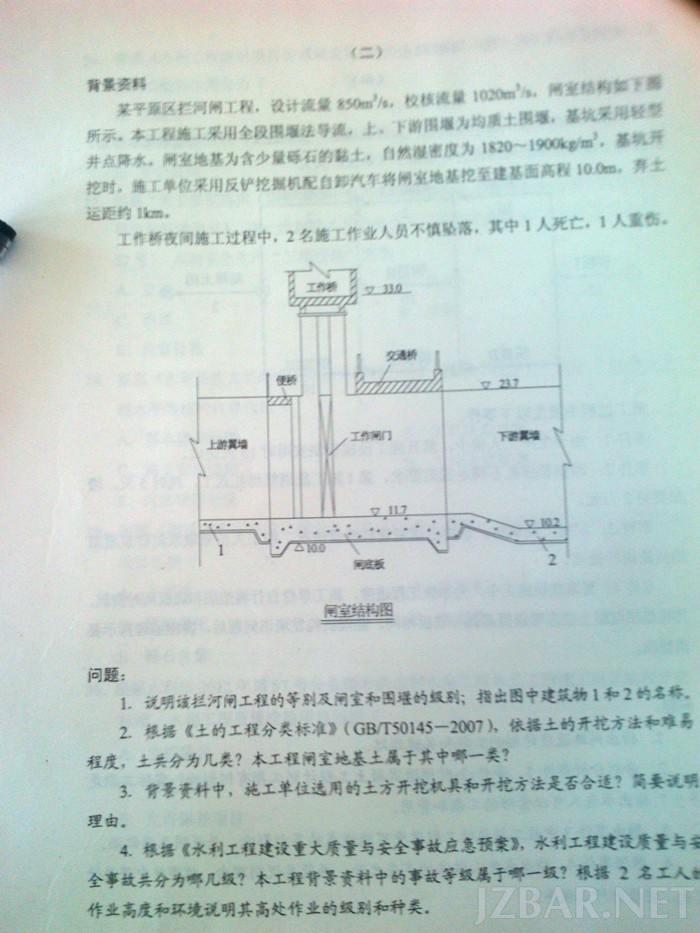

2.事件1使总工期延迟三天。事件2不影响计划的总工期。
实际工期51天,不索赔工期和费用,因为是施工单位技术和管理责任,非建设单位责任。
3.粗的骨料离析,影响混泥土强度。
正确的方法,二次搅拌或加入同水灰比水泥砂浆搅拌。
4.错误1,垫层、底板同时浇筑。正确做法,不同时浇筑,应分层浇筑。
错误2,施工单位自行变更施工方法。正确做法,变更应履行变更手续。报监理工程师后,由工程师发出指令为准。
第二大题

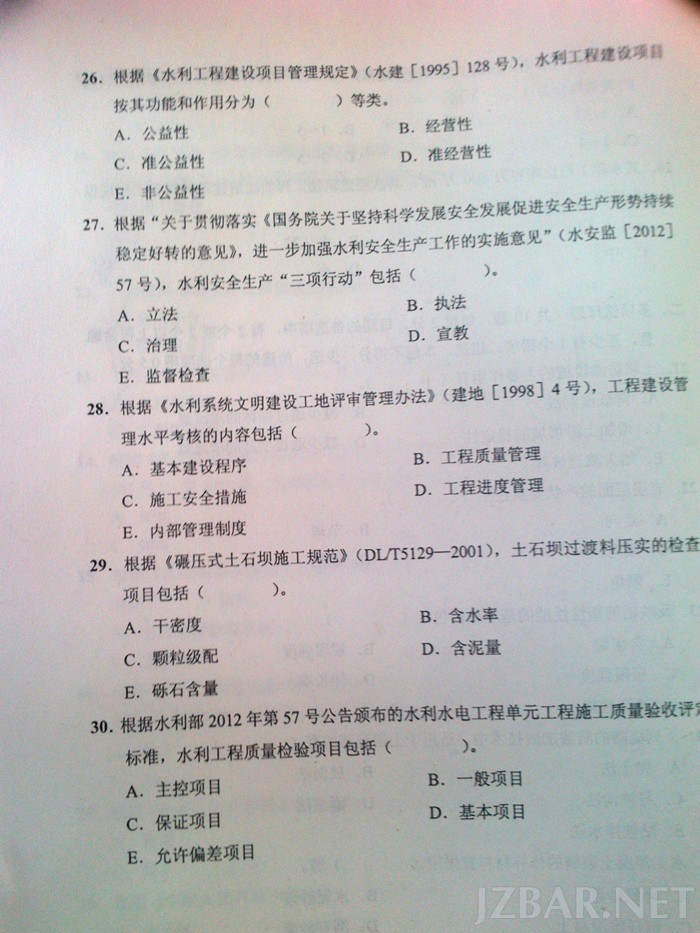

1、该拦河闸工程的等别为Ⅱ等,闸室级别为2级,围堰级别为4级。建筑物1为上游护底,建筑物为2为护坦(消力池)。
2、土分Ⅳ类。本工程土为Ⅲ类。
3、不适合。因这反铲挖掘机多用于深度不大的基槽开挖,本工程闸室基坑开挖深度较大。
4、分为一般事故、较大事故、重大事故和特
案例题4(大型水闸工程)
1:
基本荷载 ①.新浇混凝土重量
            ②.钢筋重量
            ③.工作人员及浇筑设备的重量
            ④.振捣产生的荷载
            ⑤.新浇筑测压力
起拱值要去:>0.3%
强度要求:  >25×105pa
2:
①.提高混凝土密实度
   ②.减小水灰比
   ③.掺加外加剂
采用低热水泥
加速混凝土散热

3:
由施工单位组织填写不妥,应由监理单位填写
监理单位备案不妥,由验收委员会备案
除了上述资料外还应有:对质量缺陷是否处理和如何处理以及对建筑物使用的影响

4:不合格,合格率没有达到100%
分部工程应该具备的条件
所有单元工程已经完成
已完成单元工程施工质量经评定全部合格,有关质量缺陷已经处理完毕或有监理机构批准的处理意见
合同约定的其他条件


您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

相关侵权、举报、投诉及建议等,请发 E-mail:web@jzbar.net

Powered by Discuz! X5.0 © 2001-2026 Discuz! Team.|蜀ICP备13014264号-2

在本版发帖QQ客服返回顶部
