[二建实务] 2013年公路工程实务真题及答案更新完毕

[复制链接]
楼主

1195

下载点

1213

资源币

0

宣传值

积分
841
阅读权限
30
权限不够
赞助我们
注册时间
2013-5-23

岩土工程师回帖灌水之王正式会员认证一级建造师安全工程师

发表于 2013-6-2 09:26 | 显示全部楼层 |阅读模式

中级会员 |下载点 1195|资源币 1213|宣传值 0

稍等啊,专业太多,整理费时间。 3.jpg
1二级公路的=潜水孔
2当地下水=暗沟
3路基施工准备工作=占地宽度
4关于石灰稳定=消石灰应保持一定

5在旧水泥混凝土路面上=粘层
6关于水泥混凝土路面膨缝=常温施工时
7从俏娘拱顶=净矢高
8关于桥梁=基地为石质
9不属于....考虑的因素是=地下水的影响
10不符合=机顶下沉
11根据《公路工程...标准》=平整度

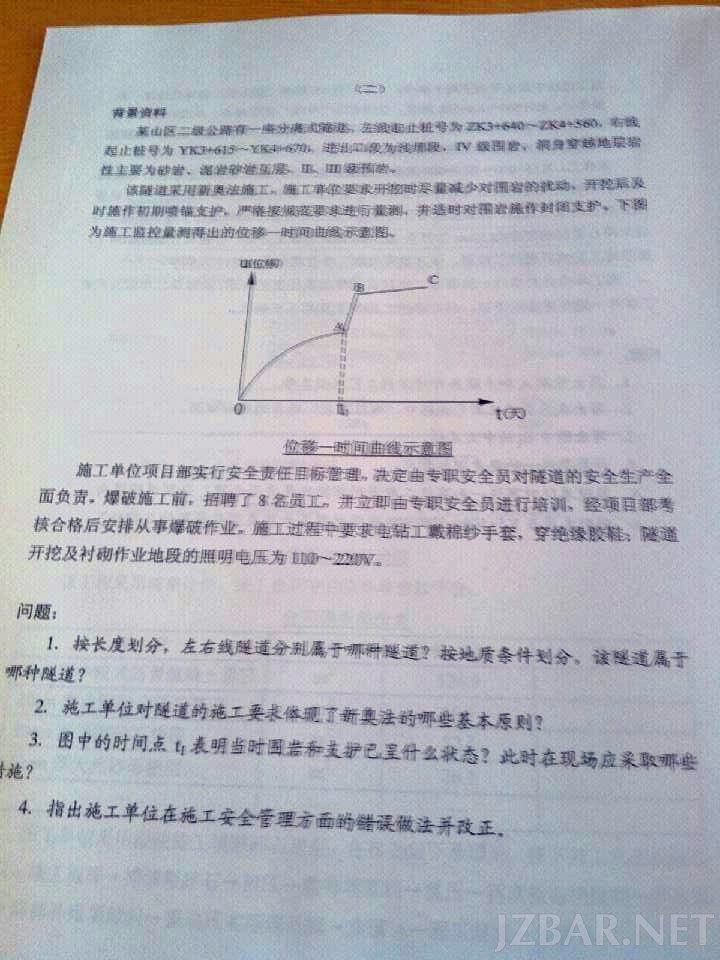

12针对高处坠落事故=架面未铺满手板
13关于挖空桩基础=相邻两空中....20M
14关于公路工程地下作业安全=使用金属炮棍装药
15....由于业主方原因使分包商=拒绝索赔

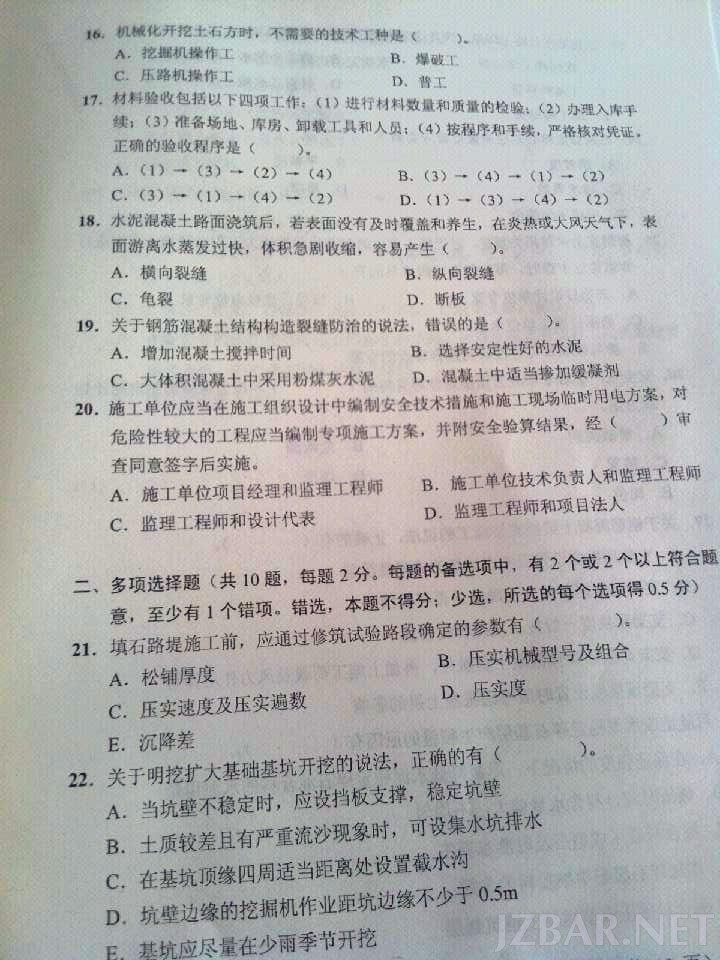

16机械化开挖土=不选普工、挖掘机操作工、压路机操作工
17材料验收报考一下四项工作=3 1 4 2
18水泥混凝土=龟裂
19关于钢筋混泥土结构=选择安定性好的水泥
20工学位应当在施工=监理工程师...

多选:
21填石...=铺垫厚度、压实度

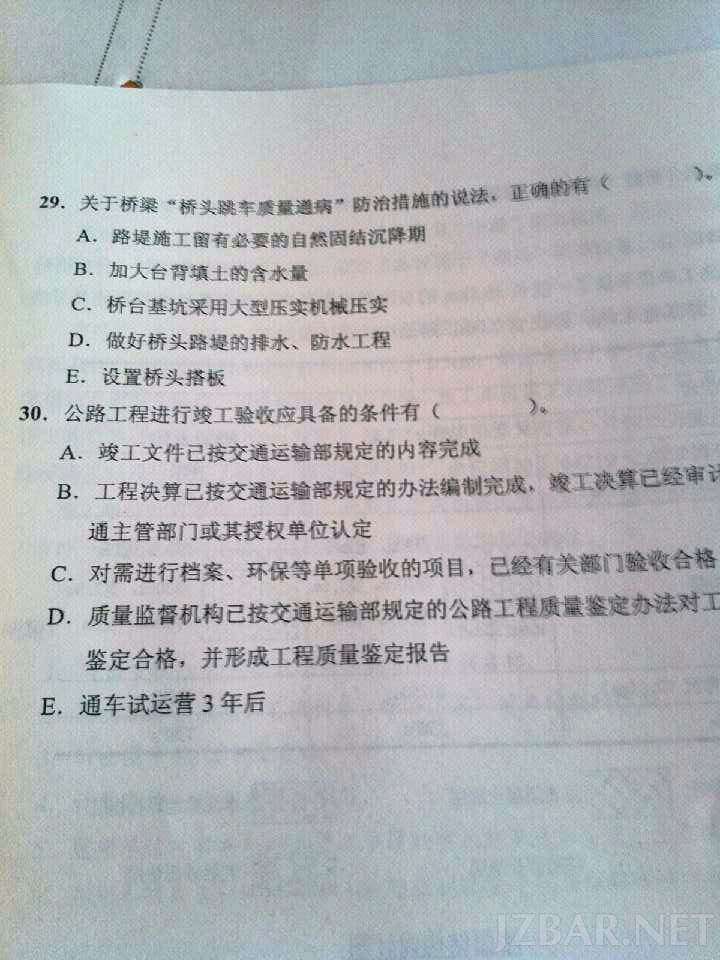

22关于明挖扩大基础建筑开挖的说法=当..不稳定时、在建筑..现象时、
29关于桥梁桥头跳车质量=桥台基坑采用大型压实机械压实、做好桥头炉体的排木、防水工程
30公路工程进行竣工验收应具备的条件有=工程决算、对需进行档案、环保等

第一题,第3小问:工程总价款:桩购置费为:800×950=76万,桩基础工程合同价款:800×9×180=129.6万,甲公司桩挤础施工应得工程价款为:129.6-76=53.6万

2.工期和费用补偿的计算:1甲公司应得到工期补偿为:事件1:业主预制桩供应不及时补偿工期7天;
事件4:因安装公司原因给甲公司造成工期延误,应补偿5天。
工期补偿合计12天。;甲公司应得到费用补偿:事件1:7×6000=4.2万 事件2:5.0万
事件4:5×6000=3.0万 费用补偿合计12.2万元;2因业主预制桩供应不及时,乙公司应得到工期补偿7天。
乙公司应得到费用补偿为:事 件1补偿:7×6000=4.2万,事件4罚款:5×6000=3.0万费用补偿合计4.2-3.0=1.2万;

1业主钢筋混泥土预制桩供应不及时,造成A工作延误,因为A工作是关键工作,业主应给甲公司补偿工期和相应费用。
业主应顺延乙公司的开工时间和补偿相关费用2因设计图纸错误导致甲公司返工处理,由于B工作是非关键工作,因为已经对A工作补偿工期,B工作延误的15天在其总时差范围以内,故不给予甲公司工期补偿,但应给甲公司补偿相应的费用。因对乙公司不造成影响,故不应给乙公司工期和费用补偿3由于甲公司原因使C工作延长,不给予甲公 司工期和费用补偿。因未对乙公司造成影响,业主不对乙公司补偿4由于乙公司的错误造成总工期延期与费用损失,业主不给予工期和费用补偿。由此引起的对甲公司的工期延误和费用损失,所以业主应补偿。

第二大题 1 建设单位做法不妥
理由:按照建设工程项目管理规范规定:发现施工存在重大质量隐患,可能造成质量事故或已 经造成质量事故时,应通过总监理工程师及时下达工程暂停令,要求承包单位停工整改。
总监应该对施工单位的索赔申请予以批准。
理由:因为按照监理规范规定,当建设单位对工程质量城市怀疑时,可以要求经由资质的单位 进行鉴定,当鉴定结果合格时,由此造成的停工损失由建设单位承担
第二大题第二问2 处理程序:按照建设部《关于进一步加强工程招标投标管理的规定》明确:监理单 位应当依法把好合同履约关。凡实行监理的工程,工程监理人员发现承包单位违反合同约定进 行转包或者违法分包的,应当按照《建筑法》第三十二条的规定,要求承包单位改正或者报告 建设单位要求其改正;对于拒不改正的,应当报请建设行政主管部门予以查处。
3  事件3中 不妥之处1施工单位项目经理审查该分项工程的方案专项施工方案后,即向项目经 理机构报送
正确做法:施工单位项目经理应就该危险性较大的分项工程组织专家进
行论证,专家组论证后 ,按照专家组的意见修改后,由专家组签字认可后,报送监理机构
事件3中 不妥之处2施工单位项目经理在项目监理机构审批该方案过程中就组织队伍进场施工 ,并安排质量员兼任安全员对现场进行安全监督
正确做法施工单位项目经理在项目监理机构审批该方案后组织队伍进场施工,并安排专职安全 员对现场进行安全监督

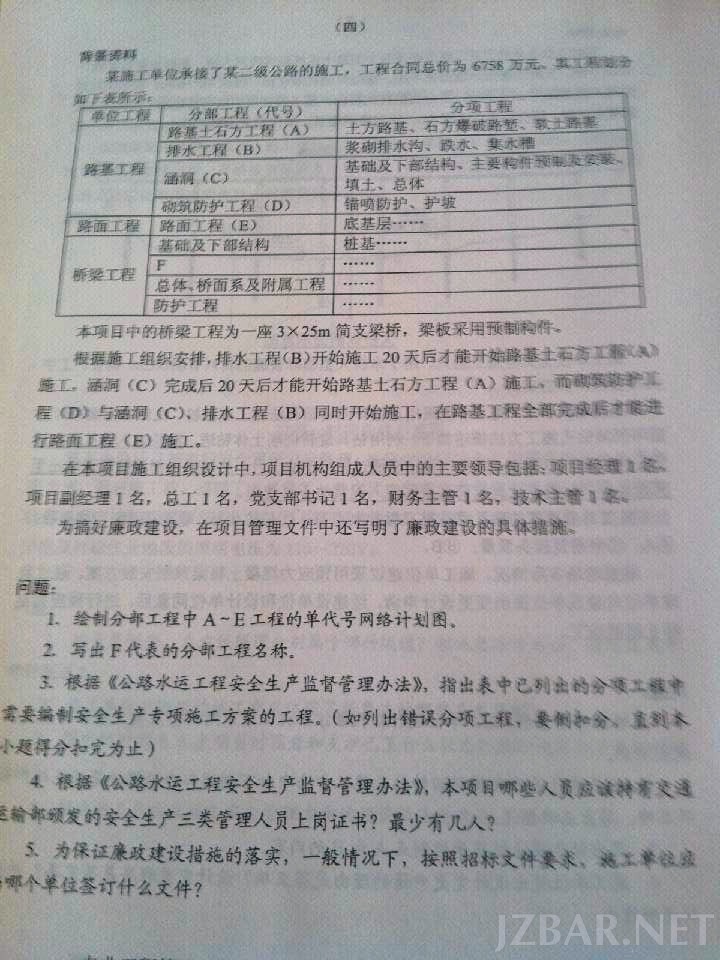

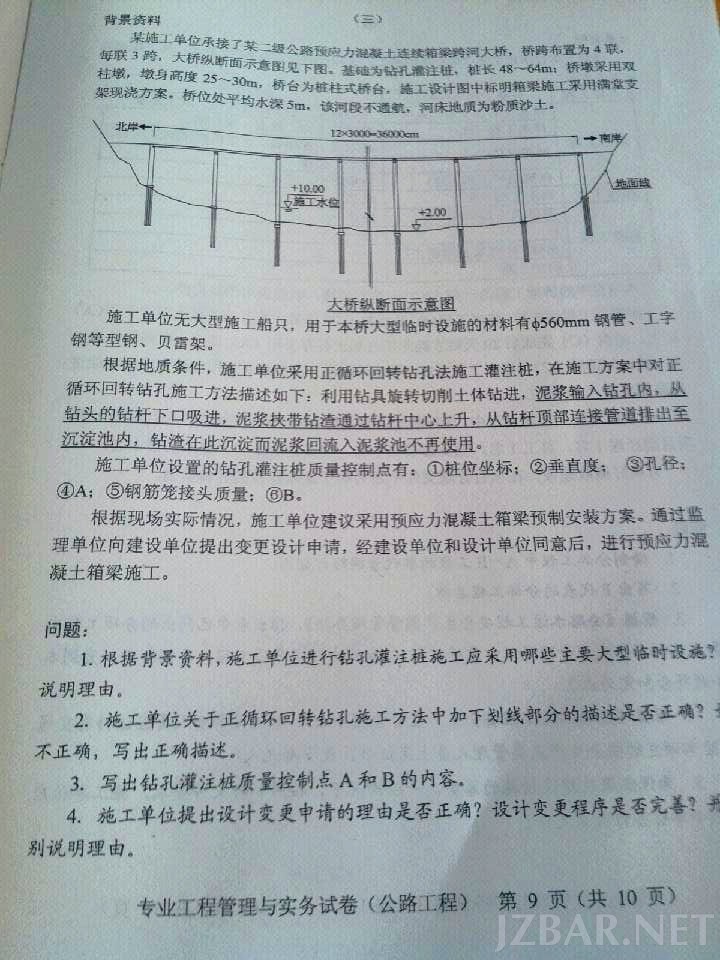

第三大题 回答:1、临时措施有采用560mm钢杆和工字钢贝雷亮为桩基施工提供工作平台。
2、不正确  泥浆从钻杆顶口进入。
3、A孔型孔深 B沉渣厚度 泥浆稠度
4、变更合理 有设计单位出书面变更通知。

第3大题(1)第一点,总监理工程在主持惊险项目监理规划后,应先报监理单位技术负责人审核批准后,在召开第一次工地例会前告诉给建设单位。
第二点,第一次工地会议记要应该有项目监理机构负责起草,并与开会各方代表会签,最后由项目总监理工程师签发。
第3大题(2)
不妥当。总监理工程师怀疑隐蔽的部位有问题,要求施工单位将其剥离后重新检验,如确实存在质量问题,发生的费用由施工单位承担,工期不予顺延;如没有质量问题,发生的费用由建设单位承担,由此发生的工期延长应该同意顺延。
第3大题(3)
不应该,立即下达《工程暂停令》,应该首先立即向施工单位发出《监理通知》,要求其对质量问题进行补救处理,并采取足以保证施工质量的有效措施后,填报《监理通知回复单》到监理单位;质量缺陷的处理方案由施工单位填写,到监理、建设、设计三方单位同意后,由施工单位立即进行整改,整改后由主体各方单位联合验收,合格后销项。

第3大题(4)
施工单位应该承担责任,因为施工单位未按批准的专项施工方案组织施工,在收到《工程暂停令》的情况下,拒不停工整改并发生的伤亡事故,监理单位做法恰当,不应承担相关责任,需积极配合相关部门进行事故调查。
3(5)
监理单位不应受理甲分包方单位的支付申请,因为施工合同由施工单位与甲分包单位签订的,甲分包单位与建设单位并无合同关系。正确的做法应该由施工单位向监理单位上报支付申请,再由监理单位审核后上报给建设单位,建设单位应向施工单位支付,如果施工单位因资金周转为由不给支付分包单位,建设单位得直接向分包单位支付,并扣除施工单位的相关费用。

第四大题(3)第一条产生费用该施工单位承担,第二条产生费用该建设单位承担,第三条产生费用该施工单位承担,第四条监理机构检查结果合格费用由建设单位承担,不合格由施工单位承担。第五条费用由施工单位承担

第5大题第1小题
不合理
安全文明费用在建筑工程费用中属于不合理费用
然后乘以相应专业定额规定的系数。是为了保证安全生产、文明施工,必须投入的材料设备及防护措施等费用,是蔚蓝保证施工人员生命财产安全等必要投入,安全文明施工费用不能作为竞争性费用,按规定取费,不能减少。
    建设部的《建筑工程安全防护、文明施工措施费用及使用相关管理规定》
5(2)
应该工程费用“24000*10%*45+(4000-2400)*0.9*45=172800         相应措施费、规费、税金合计172800*20%=34560元
5(3)
根据施工合同示范文本规定业主变更,业主承担承包商损失,批准索赔费用:3000*50+200*200=190000(19万)元

第6大题第1小题:监理不批准,依据施工示范合理文本:16.2 承包人因自身的原因不能按时开工,应在不少于本合同约定的开工日期前7天向工程师提出开工延期的要求和理由

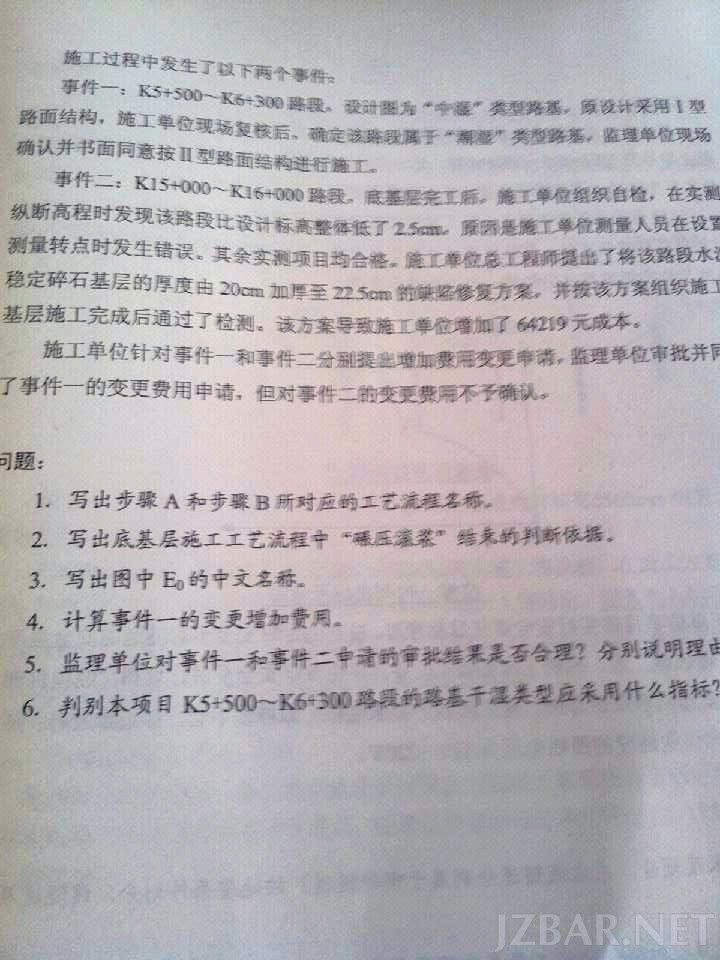

第6大题第2小题:总工期,10+15+45+10+20+15=115天,关键线路12367910
第6大题第3小题:K工作最省,首先缩短5天,费用5万元。随后F工作最省,缩短2天,费用2.4万元,合计7.4万元。调整后L工作总时差3天,自由时差3天。
第6大题第4小题:应批准,业主责任,费用应赔,L关键工作影响工期,应延期。

建筑资源吧 www.jzbar.net
本文永久链接地址:http://www.jzbar.net/thread-138-1-1.html
回复 百度360搜狗

使用道具 举报

发表于 2013-6-3 10:04 | 显示全部楼层

中级会员 |下载点 1525|资源币 29|宣传值 0

感谢木木的更新,多谢分享了,我发朋友看看!
小伙伴,您需要登陆后才能回帖! 登录 | 立即注册

本版积分规则

手机版|申请友链|Archiver|站点地图|小黑屋|建筑吧

2005-2019 © 建筑资源吧( 蜀ICP备13014264号-2 )Powered by Discuz! X3.4
建筑资源吧所有内容均来源于会员发布或网络,禁止发布色情、政治、反动等国家法律不允许的内容!
如果您认为建筑资源吧的内容侵犯了您的合法权益,请发电子邮件并告诉详情【 web@jzbar.net 】我们会尽快处理。
虚拟的网络世界更加能反映人的本性,请大家理智和谐的发表自己的观点勿人身攻击,违者封停ID账号,谢谢支持!
快速回复 返回顶部 返回列表
